更新日:2022年07月15日
(仮称)七戸町総合アリーナ建設状況
令和4年7月

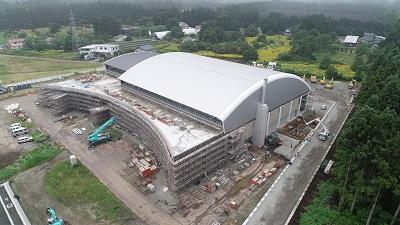

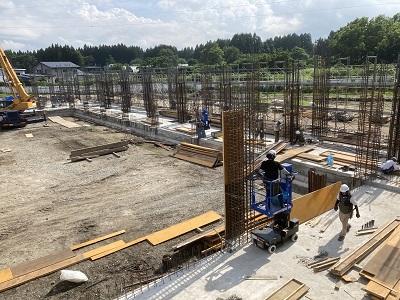

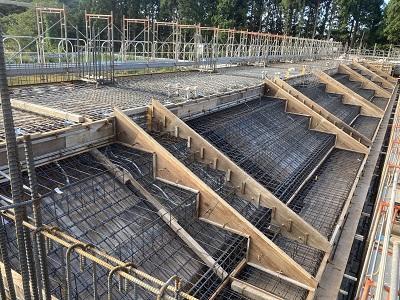

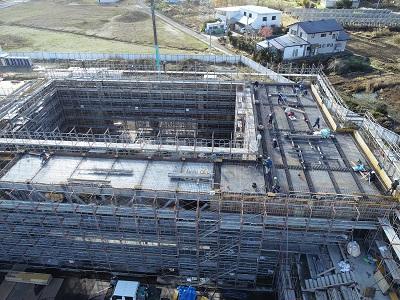

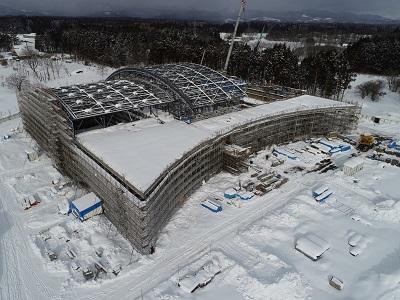

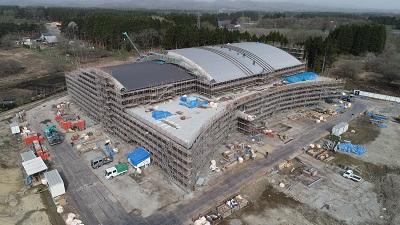

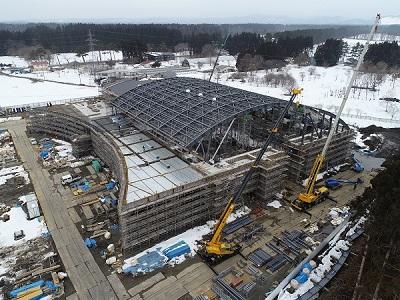

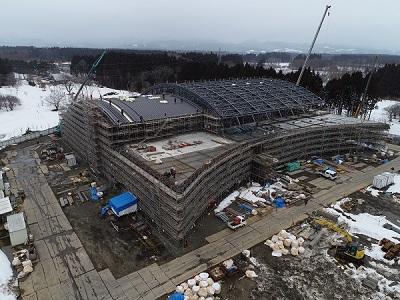

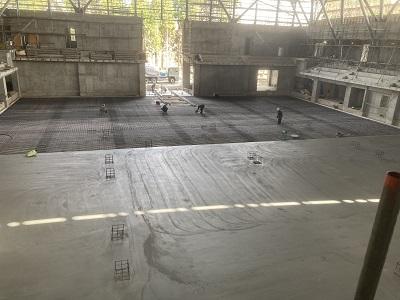

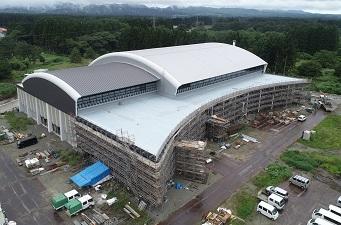

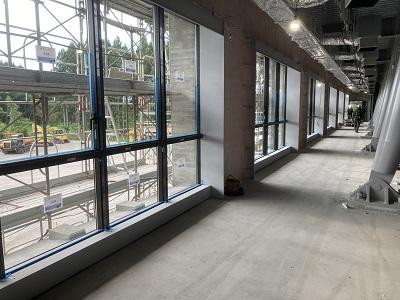

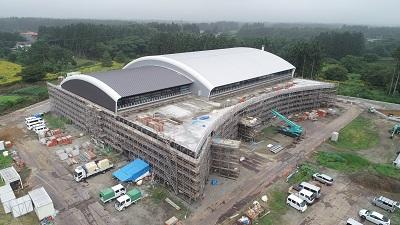

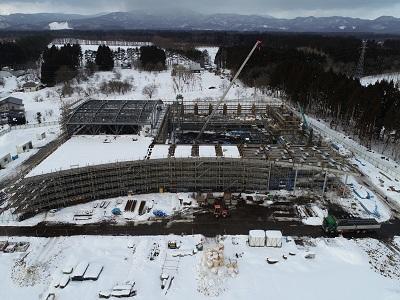

7月12日現在、基礎工事は9割程度完了しました。

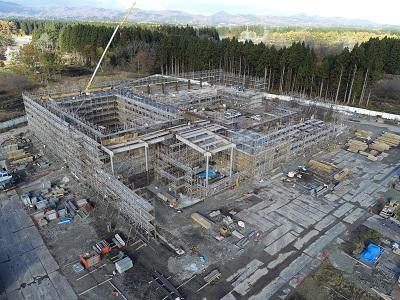

今月中には基礎工事が完了し、躯体工事に進んでいきます。
躯体工事:柱、壁、梁、床などの建物の主要構造部を作る工事

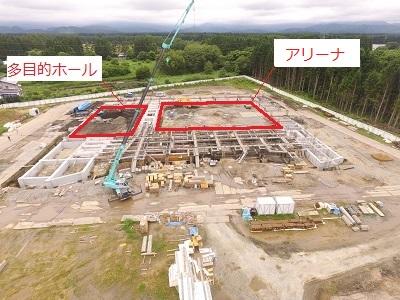

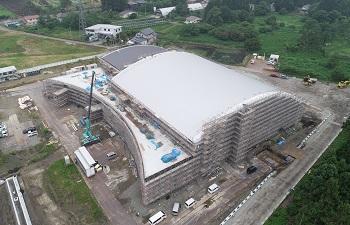

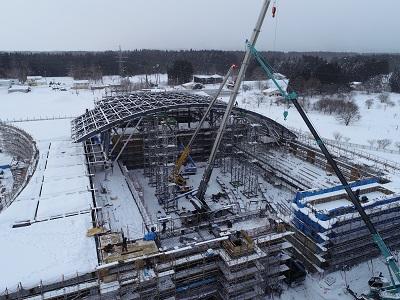

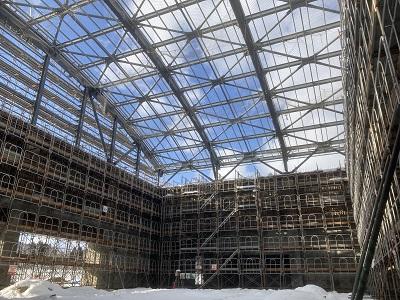

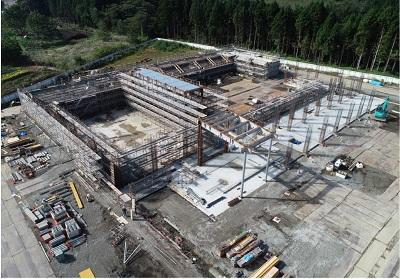

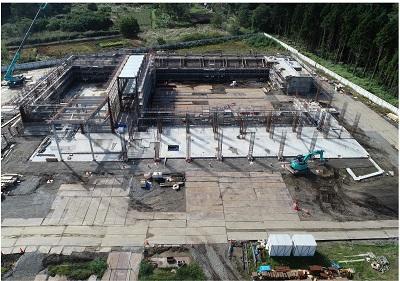

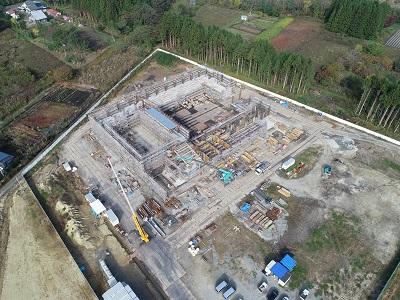

赤枠左側が多目的ホール、右側がアリーナになります。

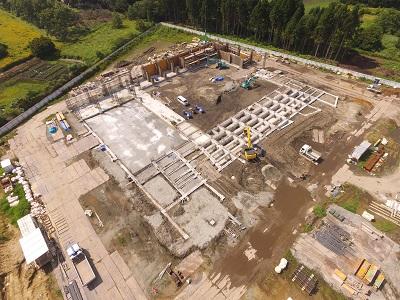

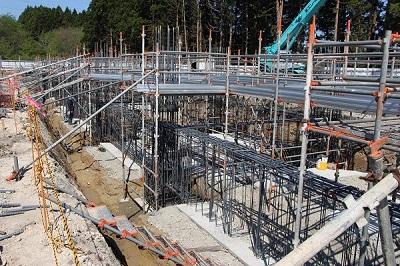

基礎の鉄筋が完了したところです。

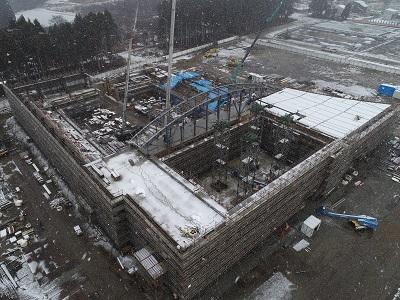

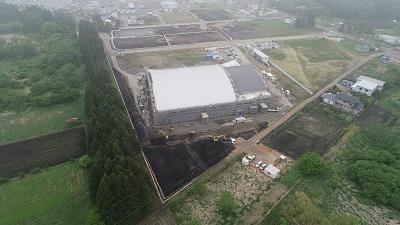

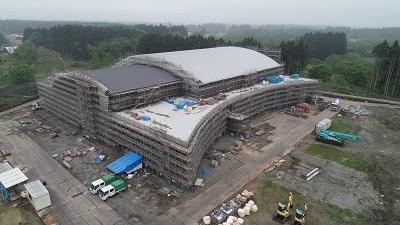

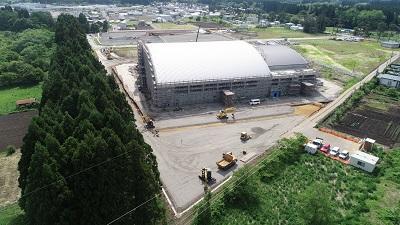

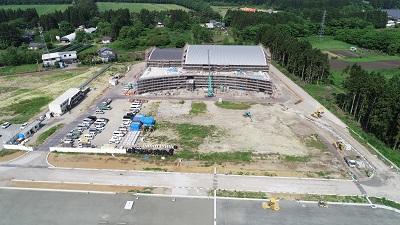

令和4年6月

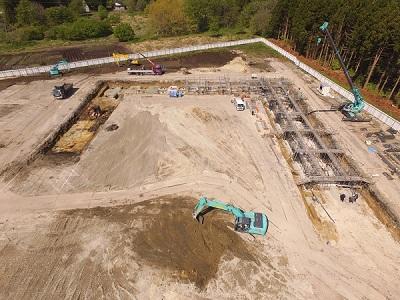

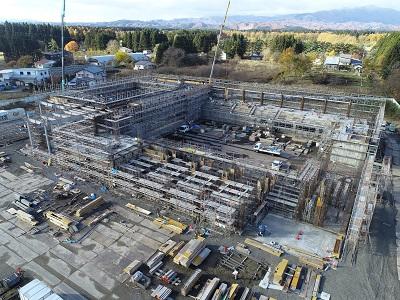

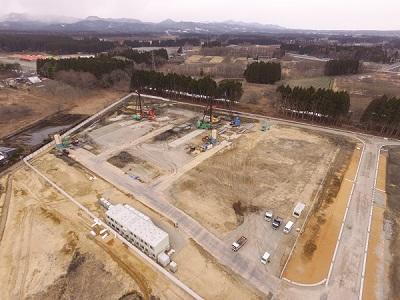

6月9日現在、基礎工事を施工しております。

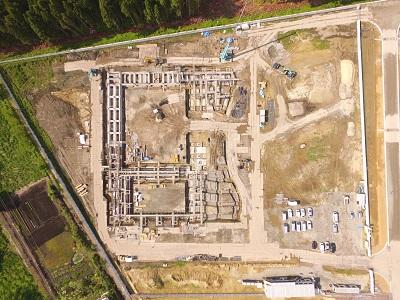

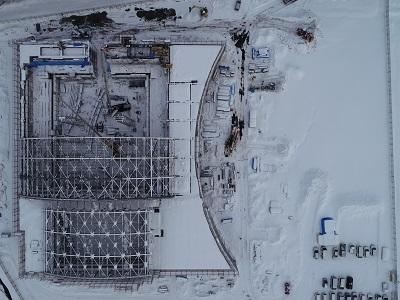

現場の真上からの状況です。

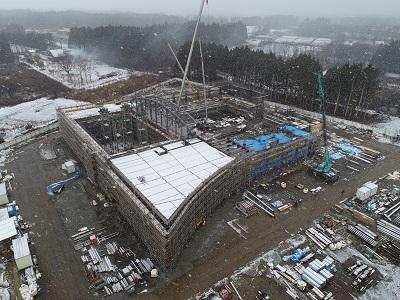

建物の形が見えてきました。

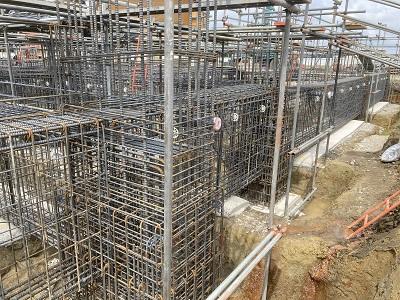

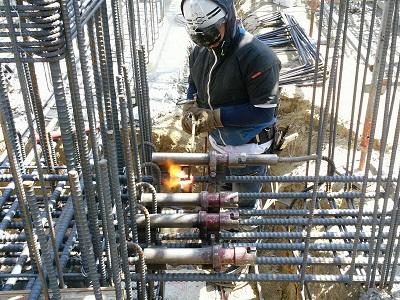

基礎鉄筋をガス圧接している状況です。
ガス圧接は鉄筋と鉄筋を繋ぎ合わせる方法です。19㎜以上の太い鉄筋になるとガス圧接を行うことが多いです。
令和4年5月

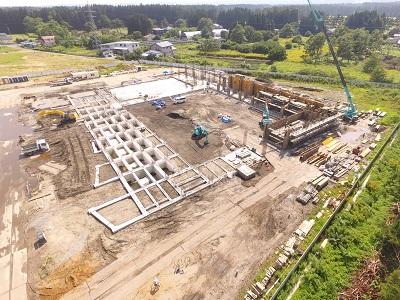

4月中旬から基礎工事に着手しております。
5月10日現在の状況です。

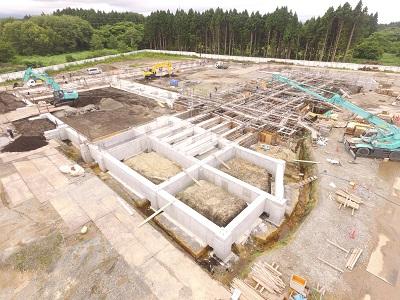

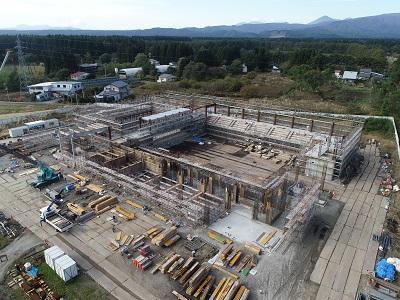

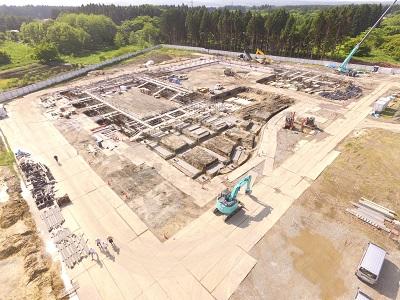

基礎工事の掘削と基礎鉄筋の組み立てを施工してます。
基礎の鉄筋組立状況です。
令和4年3月

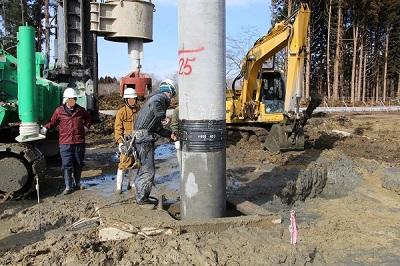

3月中旬から杭工事が始まり4月末で杭工事が完了する予定です。

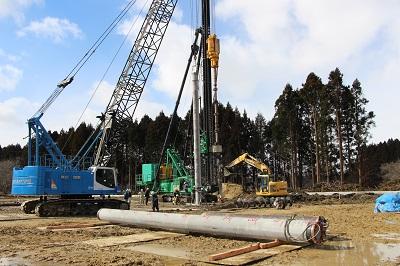

杭工事は2班体制で全部で111セットの杭を施工します。
1日当たり2班で3セット(1班1.5本/日)施工します。
杭1セット当たりの長さは40mです。
40mの杭は4本の杭を繋ぎ合わせて土中に埋め込んでいきます。
杭と杭をボルトで確実に締め付けていきます。
令和4年3月5日
令和4年3月5日に(仮称)七戸町総合アリーナ建設地において地鎮祭を執り行いました。設計監理者、施工者及び町関係者など約30人が出席し、地鎮の儀や玉串奉奠などを行い工事の安全と無事を祈願しました。今後は令和5年9月の完成を目指して、本格的な工事が始まります。

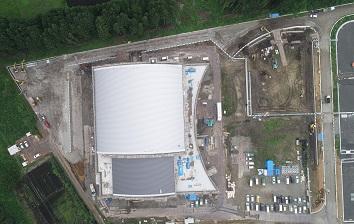

令和2年度

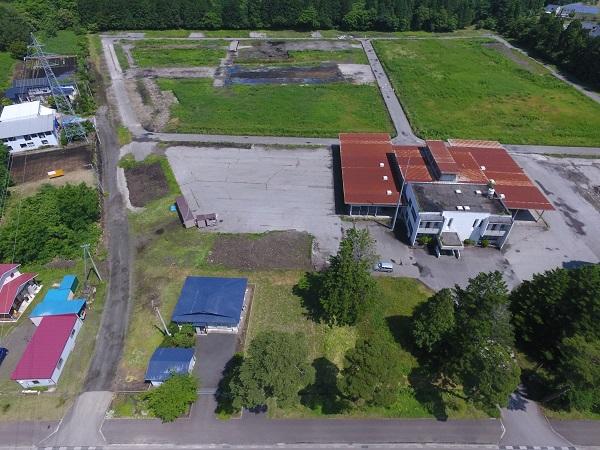

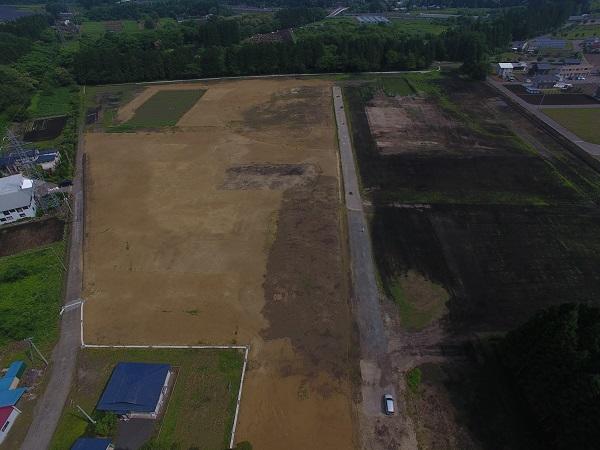

令和2年度に総合アリーナ建設地(旧七戸畜産農業協同組合跡地)の造成工事を施工しました。

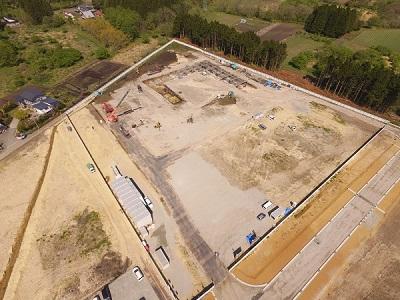

写真の左上の場所に総合アリーナが建設されます。
上写真:造成前 下写真:造成後
